Установка АСКОЕ або ЛУЗОД
Як відомо з п. 3.35 Правил користування електричною енергією (ПКЕЕ), всі підприємства з приєднаною потужністю електроустановок від 150 кВт і середньомісячним обсягом споживання від 50 тис. кВт-год повинні мати локальне обладнання збору й обробки даних (ЛУЗОД) або автоматизовану систему комерційного обліку електроенергії (АСКОЕ).
Автоматизована система комерційного обліку електроенергії (АСКОЕ) є сукупністю програмних засобів і устаткування, комплексна робота яких забезпечує дистанційний збір, зберігання та обробку даних зі споживання електроенергії. Завдяки АСКОЕ ви можете самостійно переглядати дані з енергоспоживання у будь-який час у зручній для вас формі.
Дані, що отримують за допомогою системи, дозволяють знаходити «тонкі» місця у витраті електроенергії і потужності підприємством. У якій би сфері не працювала ваша компанія, економія електроенергії – це заощадження ваших грошей.
Сучасну АСКОЕ слід розглядати як систему, що включає чотири зв’язаних між собою рівні обладнання і програмне забезпечення, які функціонують одночасно:
- Перший – вимірювальні прилади (лічильники електроенергії), які служать для безперервного вимірювання параметрів енергообліку.
- Другий – пристрої збору і підготовки даних (модеми), які цілодобово збирають, нагромаджують, обробляють і передають вимірювальні дані на наступні рівні.
- Третій – персональний комп’ютер зі встановленим спеціалізованим програмним забезпеченням, що здійснює підсумкову обробку отриманих даних.
- Четвертий – сервер центру зі збору й обробки даних, який на основі отриманої інформації формує платіжні документи для розрахунків за електроенергію.

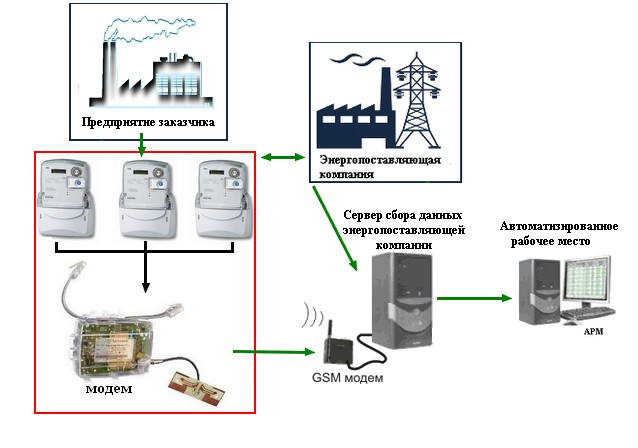

Типова схема АСКОЕ

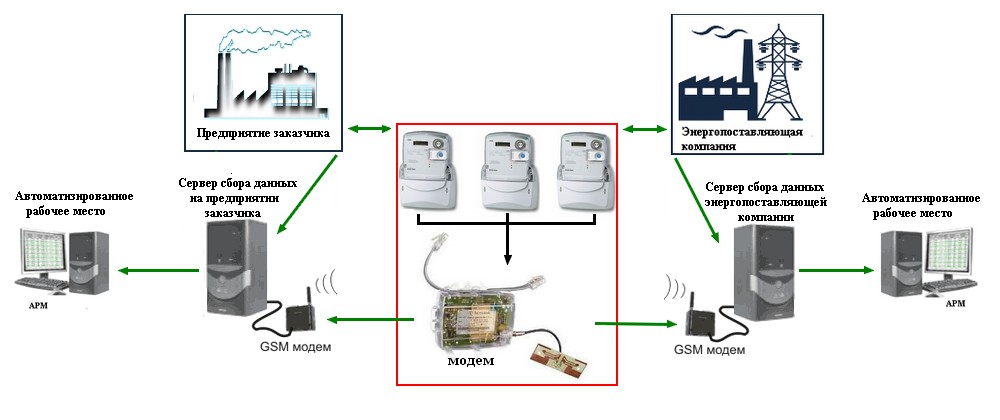

Типова схема ЛУЗОД
Перевагами установки АСКОЕ є:
- контроль енергоспоживання по всіх енергоносіях;
- оптимізація витрат на енергоресурси;
- діагностика роботи лічильників;
- комерційний облік енергоресурсів;
- обробка даних і формування звітів з обліку електроенергії.
Етапи створення АСКОЕ/ЛУЗОД:
1. Отримання технічних рекомендацій від енергопостачальної організації:
Для одержання рекомендацій замовникові необхідно направити в енергопостачальну організацію письмову заяву з проханням видати технічні рекомендації.
2. Розробка робочого проекту (РП) і технічного завдання (ТЗ) згідно з виданими технічними рекомендаціями:
На основі отриманих технічних рекомендацій ми створюємо робочий проект і технічне завдання. Всі подальші роботи виконуватимемо згідно з цими документами.
3. Узгодження робочого проекту і технічного завдання з енергопостачальною організацією:
Коли робочий проект і технічне завдання готові, ми погоджуємо їх з енергопостачальною організацією і замовником.
4. Постачання обладнання:
На цьому етапі ми постачаємо замовникові вказане в робочому проекті обладнання для створення системи.
5. Виконання монтажних робіт:
Після розпломбування точок обліку наші фахівці здійснюють монтаж цього обладнання.
6. Пусконалагоджувальні роботи:
Далі проводиться налагодження устаткування для повноцінного збору і правильної передачі даних через GSM-зв’язок в енергопостачальну організацію і (в разі АСКОЕ) на комп’ютер енергетика.
7. Введення АСКОЕ/ЛУЗОД в дослідну експлуатацію:
По закінченню попередніх етапів ми складаємо акт про введення в дослідну експлуатацію, який підписують три сторони: наша компанія, замовник і енергопостачальна організація. Згідно з п.3.14 ПКЕЕ, термін дослідної експлуатації становить до трьох місяців від дати підписання акту.
8. Державна метрологічна атестація (ГМА) системи АСКОЕ/ЛУЗОД:
Ми подаємо заявку в організацію, уповноважену здійснювати ГМА системи. Після перевірки вимірювальних приладів на відповідність усім нормам і вимогам замовник отримує свідоцтво про державну метрологічну атестацію АСКОЕ/ЛОЗОД.
9. Введення в промислову експлуатацію системи АСКОЕ/ЛУЗОД.
Після закінчення терміну дослідної експлуатації і при її успішному проходженні складається акт введення АСКОЕ/ЛУЗОД у промислову (постійну) експлуатацію. Цей документ є підтвердженням успішної установки системи обліку електроенергії. Прийняті в промислову експлуатацію АСКОЕ/ЛУЗОД повинні використовувати для проведення комерційних розрахунків між замовником і енергопостачальною організацією.
Згодом, коли ваша система АСКОЕ або ЛУЗОД уже функціонує, запорукою її працездатності, ефективності й довговічності є її постійне технічне обслуговування.
Не дивлячись на високу якість обладнання, що ми постачаємо, для систем АСКОЕ/ЛУЗОД, існує ризик порушення їхньої роботи з якої-небудь зовнішньої причини, такий як перебої електроенергії, непідходящі умови зовнішнього середовища, кліматичні чинники і тощо. Технічне обслуговування – це дистанційний моніторинг роботи системи і щоденний контроль її ключових показників. Обслуговування дозволяє своєчасно виявити і усунути збої і неполадки в роботі АСКОЕ чи ЛУЗОД.
